近日,因西安地区连续降雨,导致我校中心配电室楼体地基下沉,室内10KV高压配电柜基座变形,高压配电柜向外严重倾斜,跨接配电柜的联络桥架向外拉伸,呈八字形状,随时都有因高压绝缘损坏而短路,发生爆炸的危险。
中心配电室是我校重点配电室,供电保障范围涉及教学区和部分家属区,承担着航天航空国家重点实验室、多相流国家重点实验室、生命科学国家实验室等多个重点实验室的供电任务,容不得半点闪失,一旦出现安全事故,后果不堪设想。

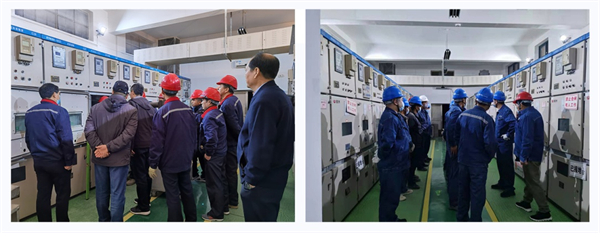

险情发生后,校党委高度重视,校党委副书记赵昌昌和校长助理程建设深入现场调研,详细了解险情后,给出了排除指导意见。后勤保障部能源服务中心紧急成立应急小组,制定应急预案,实行24小时不间断巡查监测,防止事态进一步扩大。在制定出具体的抢修方案后,及时与供电部门沟通协商,于22日23:45开始对我校配电室高压进线进行停电,并协调供电局专业技术人员对高压配电柜进行校正和检测。

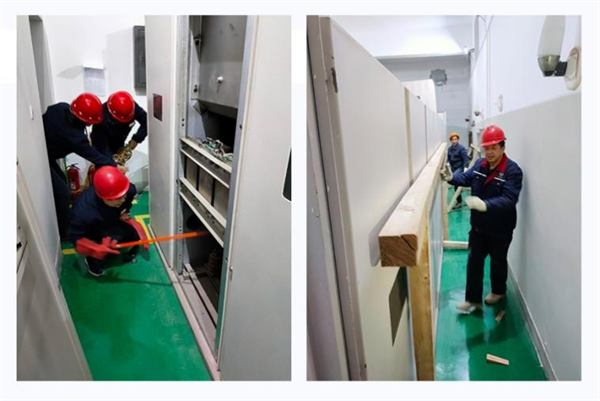

为保证抢修工作顺利进行,程建设亲临现场指挥,能源服务中心主任王军、副主任刘荣桓精心组织、周密安排,将部人员分为操作、配合、服务三组,并细化任务清单,贯穿整个抢修过程。22:00,所有参与抢修的人员全部到位,按照抢修预案,运行部按照工作流程办理了停电,并利用学校环网切改线路,尽量缩小停电范围,减少因停电造成的影响,并对所有高压开关进行检查和检修;维修部清理现场,配合供电局工作人员检测;办公室负责后勤保障,做好服务工作。所有人员按部就班,各司其职,夜深人静,室外温度越来越低,配电室里的人们干的热火朝天。
经过16个小时的连续奋战,配电室25面高压配电柜完全被扶正归位,通过耐压试验,一切正常,并一次性投运成功。险情得到排除,消除了安全隐患,准时恢复学校正常供电,顺利完成了这次抢修任务。
